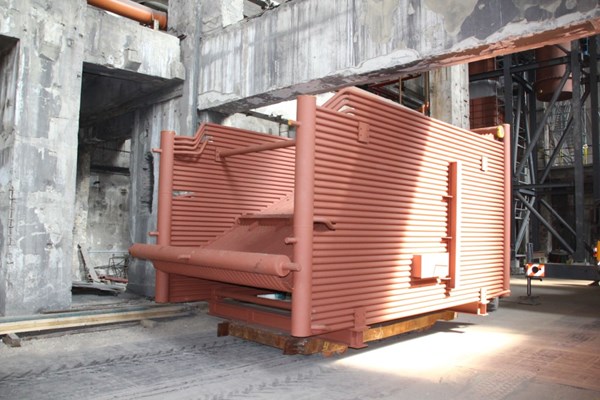

A biomassza fejlesztés kapcsán az erőműben több helyszínen folynak a munkálatok. A K4 forróvíz kazán részegységeinek gyártása befejeződött, az óriási kazánelemek megérkeztek a telephelyre, így most már a kazánházban a forróvíz kazán építése, összeszerelése zajlik.
A régi K7 kazán átalakításhoz szükséges részleges bontás folyamatban van.
Az udvaron az Indító aknánál az alapozás és alépítmény betonozása megtörtént, a leendő fedett tüzelőanyag tároló alapozása is folyamatban van.
A volt háziüzemi 0,4kV-os cellák bontása, transzformátorhelységek szerelvényeinek bontása megtörtént. Leendő közúti hídmérleg helyén a nyomvonalába eső 3 db oszlop, technológiai villamos kábelek áthelyezése megkezdődött.
